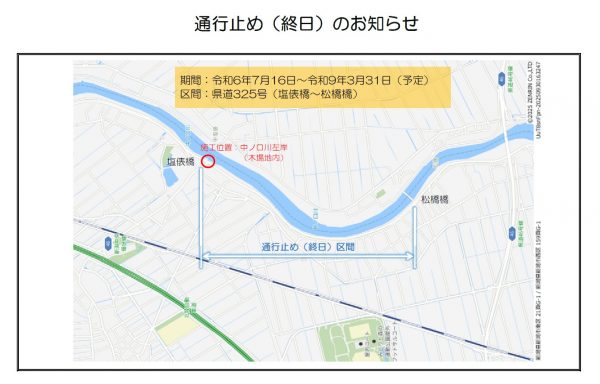

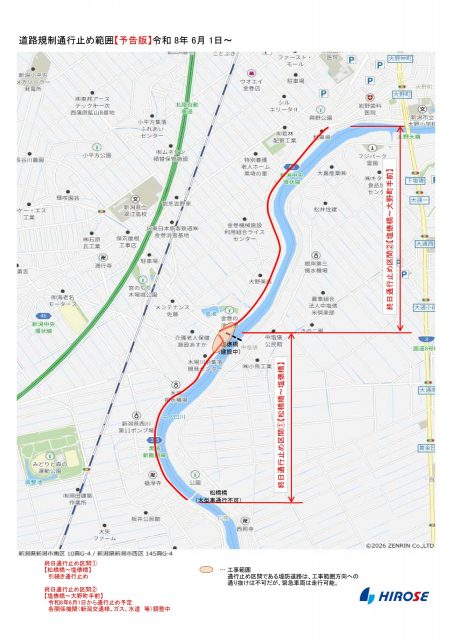

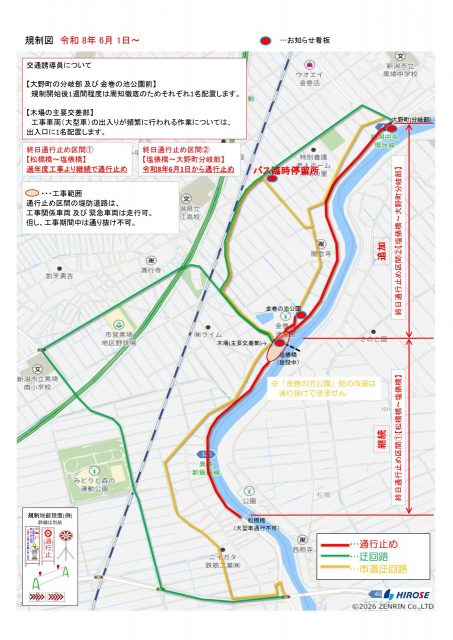

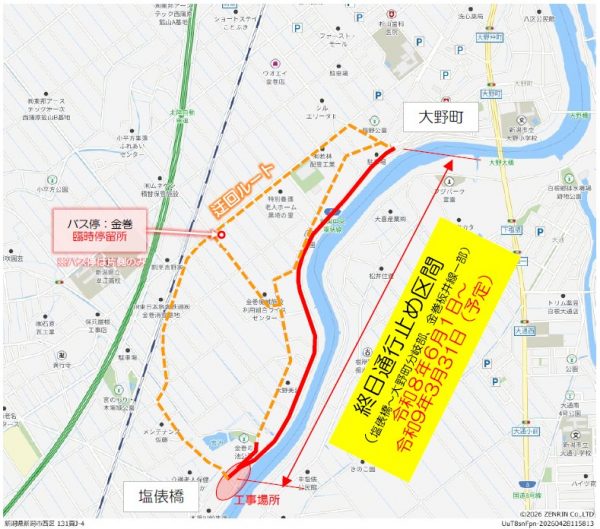

通行止めのお知らせ

-
完成イメージ(塩俵橋左岸取付道路工事)
-600x424.jpg)
-

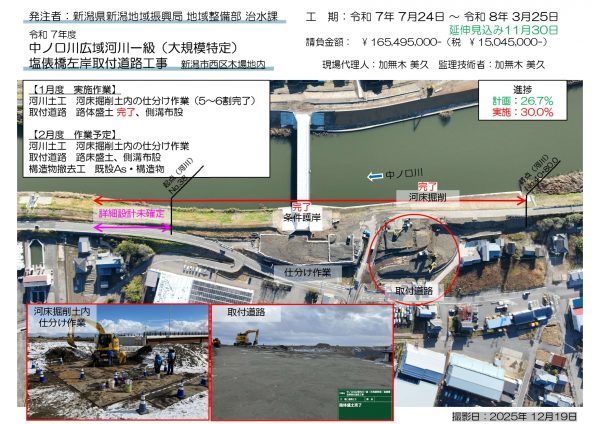

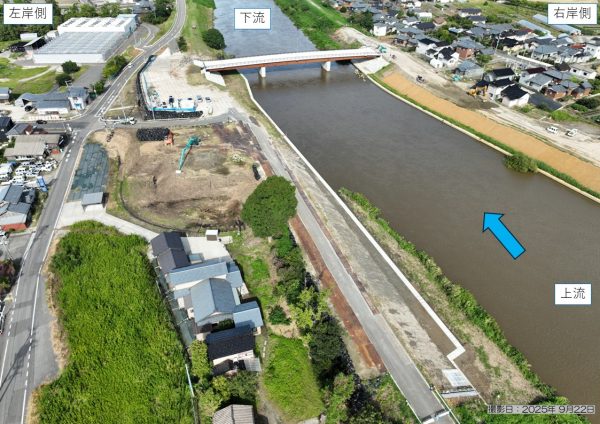

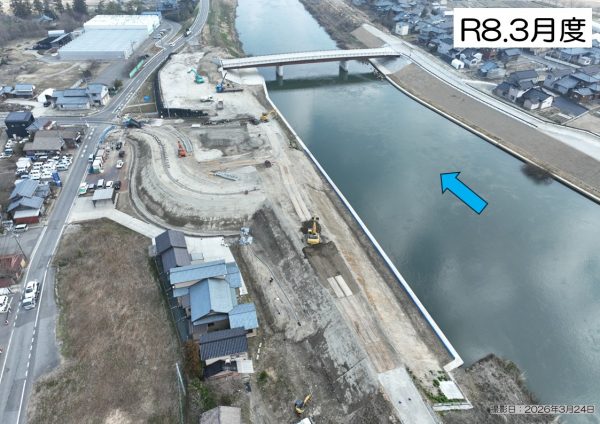

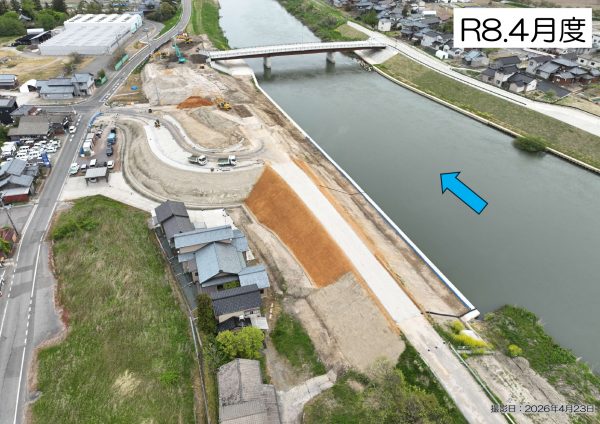

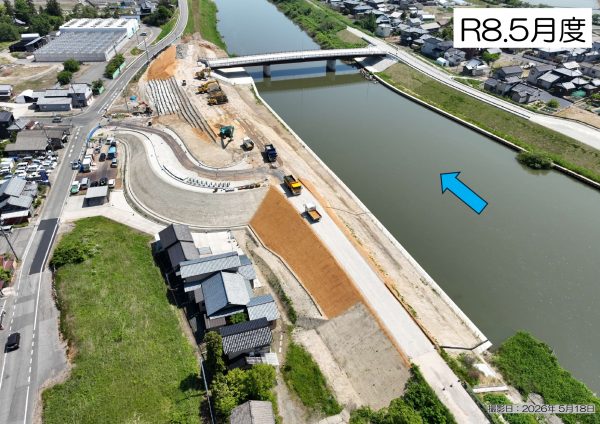

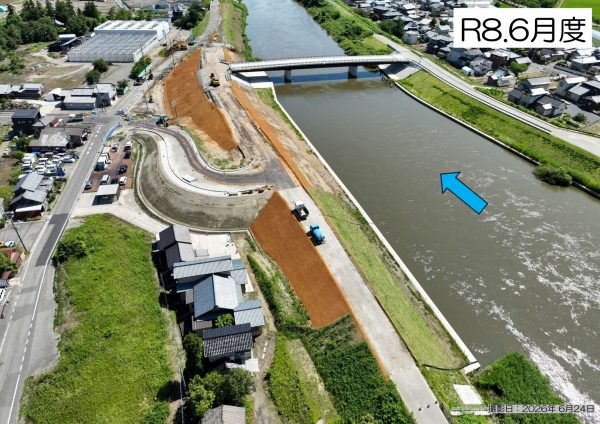

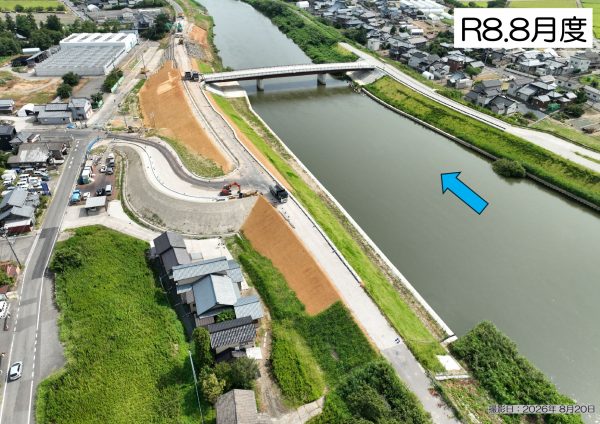

施工状況(最新空撮)

-

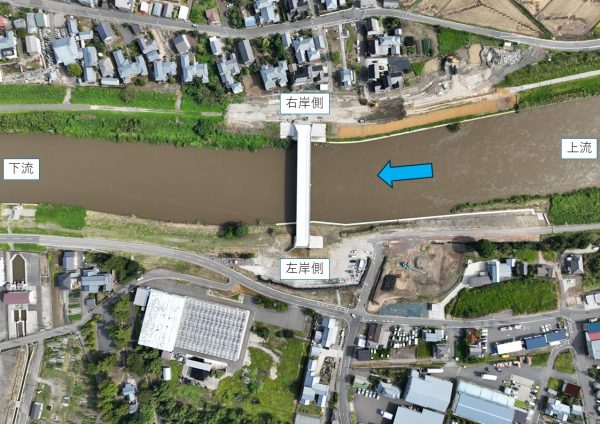

着手前空撮1

-

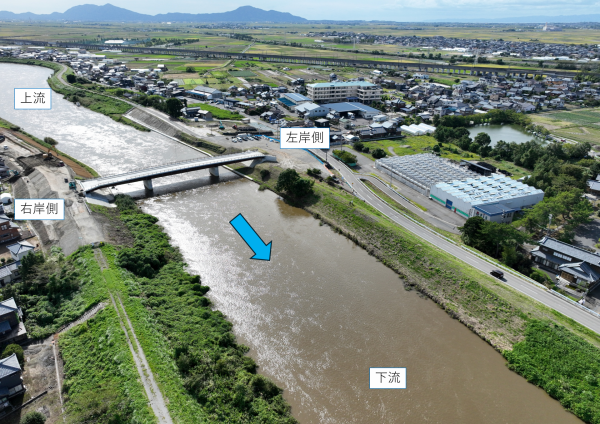

着手前空撮2

CLOSE
CONSTRUCTION

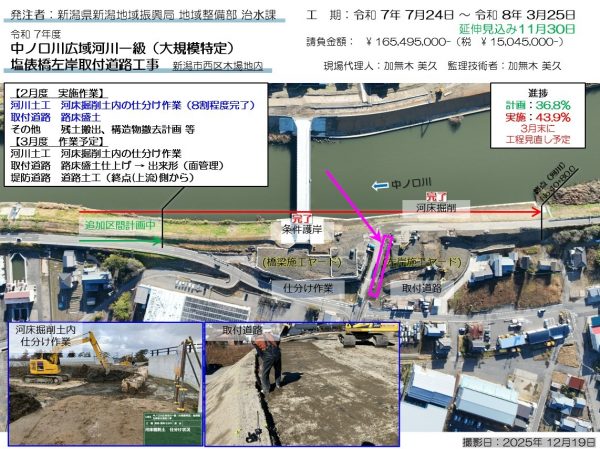

| 工事エリア | 新潟市西区 |
|---|---|
| 工期 | 令和7年7月24日 ~ 令和8年11月30日 |

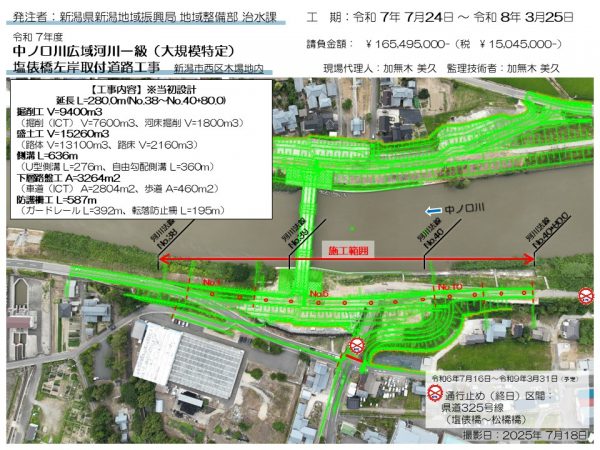

| 河川改修工事とは | 中ノ口川の大野大橋~新飯田橋(整備区間 L=21.8km)までの区間において、堤防断面を完成形に整備することを目的とした工事 |
| 発注者 | 新潟県新潟地域振興局地域整備部 治水課 |
| 現場紹介 | 中ノ口川河川改修事業の一環として、新しく開通予定の「塩俵橋」付近の左岸側において、堤防道路及び取付道路をつくる工事を行います。 当工事により既存堤防が陸側へ整備され、川幅が広くなるので水害のおそれを減らすことが期待できます。 |

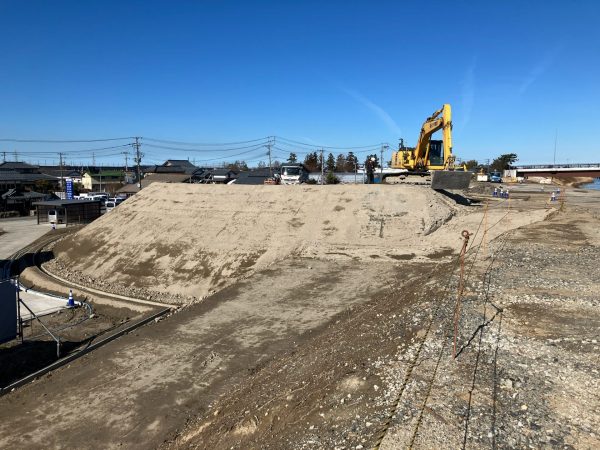

| 現在の作業状況 | 堤防道路の道路土工を行い、法面の植生工を施工中です。 また、6月1日より堤防道路(塩俵橋~大野町分岐部)及び市道金巻板井線(一部)の通行止めを開始しました。 |
| 今後の作業予定 | 堤防道路の道路土工及び防護柵工、法面の植生工を行う予定です。 |
