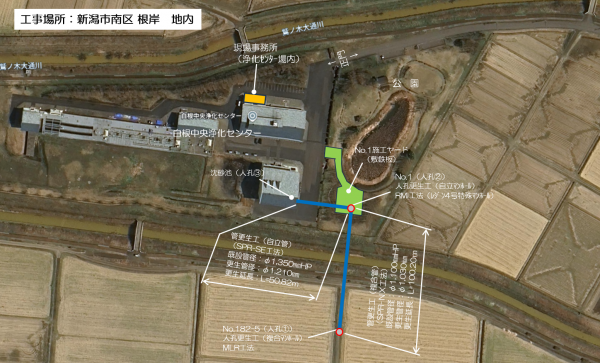

工事概要図

-

仮排水SCプラグ設置状況

-

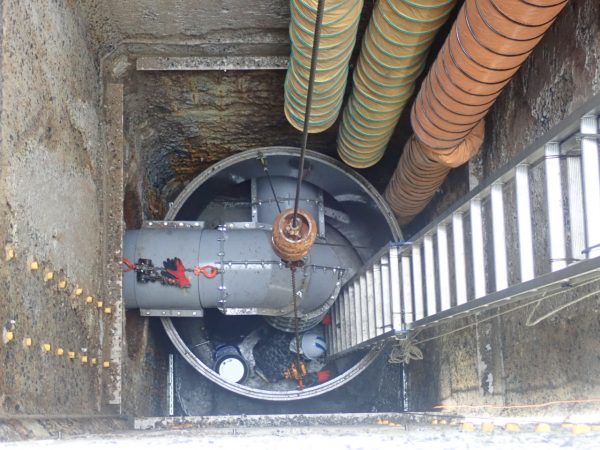

人孔更生工設置状況

-

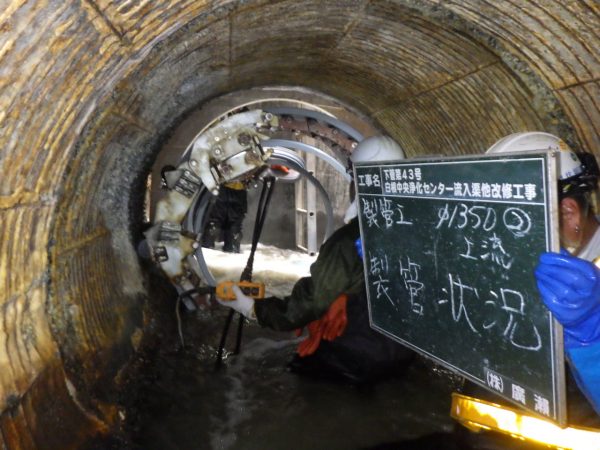

本管②製管状況

CLOSE
CONSTRUCTION
| 工事エリア | 新潟市南区 |
|---|---|
| 工期 | 令和8年3月25日~令和8年11月30日(251日間) |
| 管更生工事とは | 下水道管の内部に新しい管を構築し、老朽化した既設管を補強・更新する工事です。 今回は「SPR工法」「MLR工法」「RMI工法」など、既設管路を開削せず内部から更生する非開削工法を用いており、周辺環境への影響を抑えながら下水道施設の機能を維持・向上させます。 |
| 発注者 | 新潟市下水道部 下水道管理センター維持管理課改築係 |
| 現場紹介 | 本工事は新潟市南区根岸地内にある白根中央浄化センターの流入渠(下水を浄化センターへ送る管路)を対象に、老朽化した管きょとマンホールの更生を行うものです。 管きょ更生工では非開削のSPR-NX工法・SPR-SE工法により本管の更生を行い、人孔更生工ではMLR工法・RMI工法によりマンホールの更生を行います。 |
| 工事概要 | ・管きょ更生工(複合管):SPR-NX工法 L=100.20m(本管①) ・管きょ更生工(自立管):SPR-SE工法 L=50.82m(本管②) ・人孔更生工(複合マンホール):MLR工法 n=1箇所(No.182-5 人孔①) ・人孔更生工(自立マンホール):RMI工法 n=1箇所(No.1 人孔②) ・マンホール深:H=約11.9m(平均) |
| 今月の作業内容 | 7月度は、人孔②の仮設プラグや既設インバートコンクリートの撤去を行い、レジンマンホールの設置作業を完了しました。 その後、本管②区間の管内洗浄・前処理を経て、7月下旬から製管作業を開始しています。 |
| 今後の作業予定 | 8月は引き続き本管②の製管工事を進め、完了後は本管①の管更生工事に着手する予定です。 なお、周辺農地では9月から稲刈りが始まる見込みです。 稲刈り作業に支障が出ないよう十分配慮しながら工事を進めてまいります。 |
