CONSTRUCTION

施工現場情報

一級河川西川 6年災河川災害復旧(その1)工事

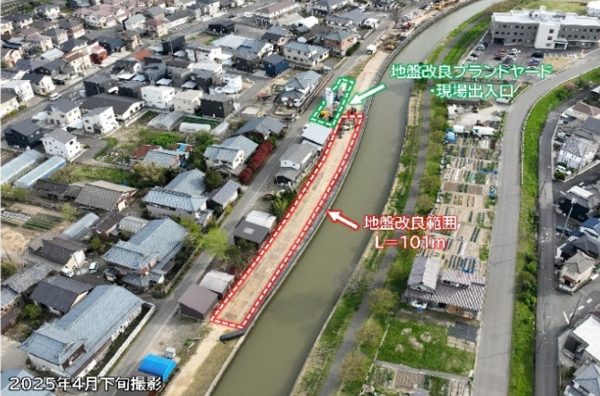

  • 工事範囲全景

    一級河川西川 6年災河川災害復旧(その1)工事 写真

  • 施工範囲全景

    一級河川西川 6年災河川災害復旧(その1)工事 写真

  • 盛土状況

    一級河川西川 6年災河川災害復旧(その1)工事 写真

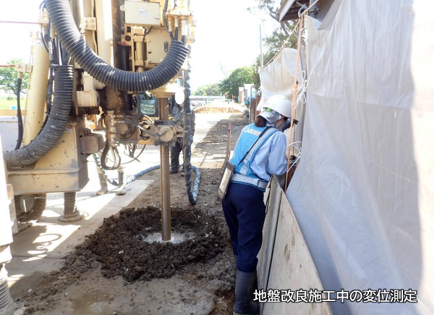

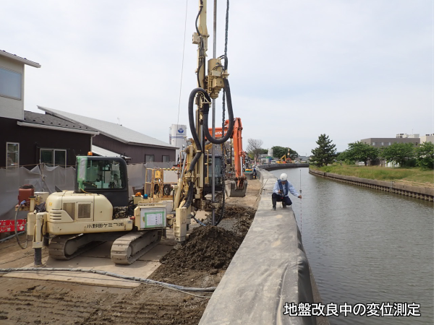

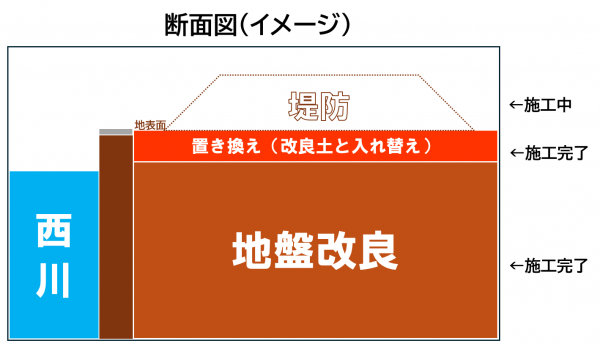

  • 断面イメージ図

    一級河川西川 6年災河川災害復旧(その1)工事 写真
一級河川西川 6年災河川災害復旧(その1)工事 写真 一級河川西川 6年災河川災害復旧(その1)工事 写真 一級河川西川 6年災河川災害復旧(その1)工事 写真 一級河川西川 6年災河川災害復旧(その1)工事 写真
河川工事(地盤改良)
工事エリア 新潟市西区
工期 令和6年12月12日 ~ 令和7年10月7日

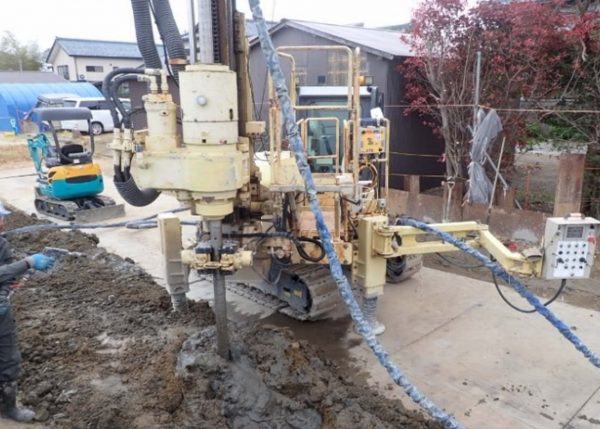

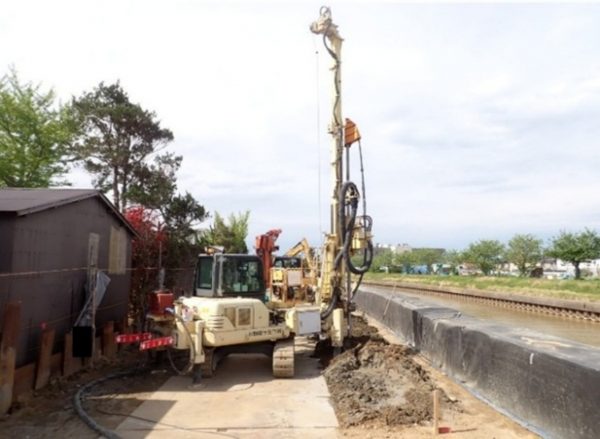

地盤改良工事とは

本工事での改良工事とは河川堤防の液状化対策である。

セメント等を利用し、現地土と撹拌(かくはん)混合して円柱状の改良体を堤防の下に造成することで、強固な地盤となる。

工事概要

令和6年1月1日に発生した能登半島沖地震により被災した堤体の沈下・亀裂の原因となった液状化を除去するため、地盤改良・堤防の切返しを行い、護岸法肩・水際部に植物の繁茂を促し、河川管理施設を復旧する工事であり、災害の速やかな復旧と公共の福祉を確保することを目的としている。

現在の作業状況

築堤盛土(堤防を作る作業)を行い、盛土が完了した箇所から川側にある大型土のうを撤去する作業をしています。

今後の作業予定

大型土のうを撤去した後、盛土を整形して張芝・植生シートを設置していきます。

工期内(10月7日まで)に全施工が完了する予定です。

このページの先頭へ
